Berriak

Soft Cooler Produkzioaren Epea Azaldu

2026-09-04 0 Utzi mezu bat
"Ekoizpena 30 eta 45 egun bitartekoa da" erosle gehienek jasotzen duten erantzuna da, eta egia da, baina denbora-lerroaren erdialdea soilik deskribatzen du. Eskaeraren biltegiratze errealitateak laginketak, berrikuspen txandak, materiala sarrera, ikuskapena, ozeanoko merkantzien eta aduana-garbiketa barne hartzen ditu, eta abiarazte-datak ia inoiz ez dira produkzio lerroan gertatzen. Aurretik gertatzen dira, homologazioetan eta materialetan. Gida honek denbora-lerro osoa bere osagai errealetan zatitzen du, denbora benetan galtzen den erakusten du eta programazio bat nola konprimitu azaltzen du fisika aplikatzen ez den itxurak egin gabe. Sealock-ek (YiFuLong Outdoor Gear Co., Ltd.) 7-15 eguneko laginketa eta 30-45 eguneko ekoizpena aipatzen ditu, eta honek zenbaki horien inguruan zer dagoen azaltzen du.


Zer esan nahi duen "Lead Time"-k

Definitu behar bezala edo okerreko zenbakiarekin planifikatuko duzu. Zentzu hertsian, ;bere denborak erosketa-eskaeraren onespenetik fabrikako atetik irteten diren arropa amaitu arte iraupenari dagokio. Baina marka batek benetan behar duen kopurua zabalagoa da: ;produkzio-eskaera egiten denetik produktu amaituak saltzeko prest jaso arte igarotako denbora osoa; laginketa, egokitze eta behin betiko onespena barne; oihalak eta mozketak hornitzea eta fabrikara sartzea; solteko ebaketa, jostea eta akabera; kalitate kontrola eta paketatzea; salgaiak, aduana-garbiketak eta biltegira sartzea.

Fabrikako epea eta zure epea zenbaki desberdinak dira. Planifikatu bigarrenean.

Planifikatzeko modua aldatu beharko lukeen aurkikuntza

Horixe da ikerketan gauzarik erabilgarriena, eta kontraesanean dago erosle gehienek beren presioa nora bideratzen duten: ;marka gehienek denbora galtzen dute josten hasi baino lehen —materialaren erabilgarritasuna eta onarpenak dira ohiko botila-lepoa, eta ehunen atzerapenak dira zailena berreskuratzen, beheranzko ezer ezin baita hasi ebakitzeko mahaian metrorik gabe. Berandu kolorearen onespena edo stock-agortuta dagoen ehuna hasieran jauzi egiten da geroagoko fase guztietan.

Fabrikatzaile batek kuantifikatzen du: ;ehunen hornikuntzak eta tindaketak lehen eskaeretan atzerapenen %45 eta %55 dira. Lehen eskaera baten atzerapen-arriskuaren erdia gutxi gorabehera erosle gehienek administratibotzat hartzen duten fasean kokatzen da.

Ondorioa zuzenean dator: ;abiarazte-data babesteko modu fidagarria ehuna eta onarpenak goiz blokeatzea da, ez produkzioa gero konprimitzea. Seigarren astean fabrikaren atzetik joateak ez du lehen astean galdutako denbora berreskuratzen.

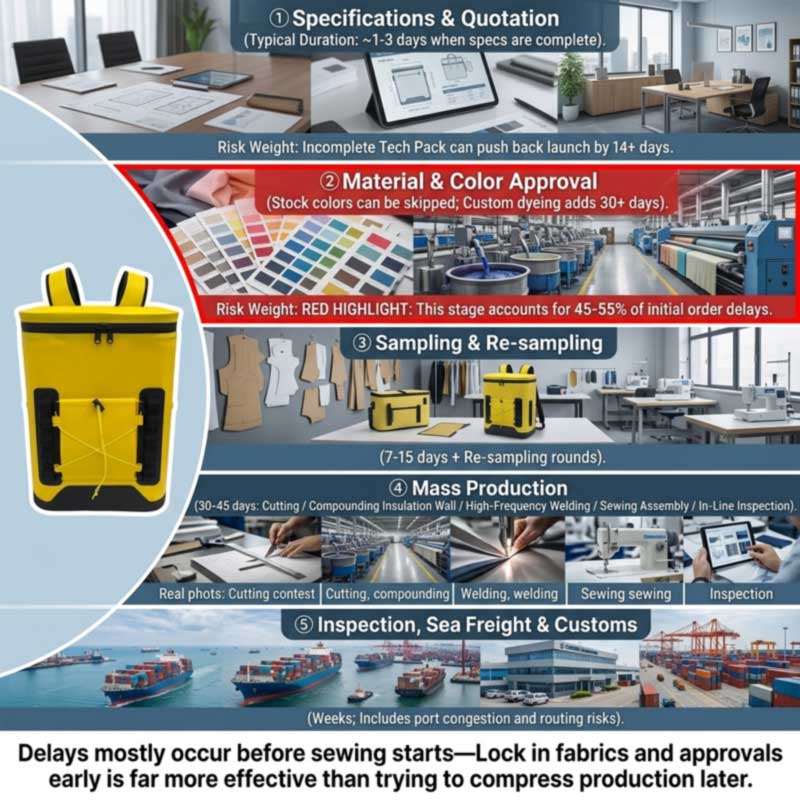

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Etapaz Etapa

1. Zehaztapena eta aurrekontua

Azkar laburpena amaitutakoan: erreferentziek ;tech-pack berrikuspena eta aurrekontua 1-3 egun inguru jartzen dituzte zehaztapenak osatzen direnean. Motela ez denean — ;pakete teknologiko osatugabeak marruskaduraren kausa nagusia dira, sarritan 14 egun edo gehiago gehitzen dizkiote proiektuaren hasiera datari, fabrika batek ezin duelako zehaztasunez aipatu edo ehuna moztu neurketa zehatzik, josturaren zehaztapenik eta materialen fakturarik gabe.

Hozkailu baterako, "osoa" izendatzea esan nahi du: oskolaren materiala eta denier, isolamendu mota eta hormaren lodiera, estalkiaren materiala eta merkatuaren betetzea, itxiera mota eta zigilu maila, edukiera eta barne-dimentsioak tolerantziarekin, hardwarea, arnesa, marka-metodoa eta bilgarriarekin.

2. Materialak eta koloreen onespena — benetako botila-lepoa

Erreferentziek 3-7 egun oihalak eta laginak aukeratzeko programa batzuetan iradokitzen dute, baina kolore pertsonalizatuak, tindaketak edo material bereziek denbora luzeagoa izan dezakete, eta "luzeagoa" izan daiteke nabarmena: ;Marka batek neurrira tindatutako oihalak edo apainketa espezializatuak eskatzen baditu, denbora-lerroa 30 egun edo gehiago luza daiteke.

Hozkailu bigun batek arropa batek baino material-korronte gehiago ditu: maskor-ehuna, zelula itxiko aparra, elikadura-mailako forro-filma, kremailera hermetiko edo iragazgaitza, belarriak, zintak eta etiketak. Bakoitzak bere sarrera-epea du, eta motelenak hasiera-data ezartzen du. Tresneria eta mozkinak arreta berezia merezi dute, txikiak, merkeak eta ohikoak direlako ahaztuak direlako; hala ere, ehuna eta eskulana prest daudenean ere, falta den osagai funtzional edo markadun batek ekoizpena hastea eragotzi dezake.

3. Laginketa eta berrikuspenak

Sealock-ek 7-15 egun eskaintzen ditu laginetarako, luzeagoa lurreko garapenerako, non ereduak eta soldadura-tresnak diseinatu behar diren lehenik. Aldagaia ez da egitea; txanda kopurua da - eta txandak kalitate laburrak eta feedback-abiadurak gidatzen ditu. ;Erosleen iritzien atzerapenek edo zehaztapen argigabeek laginak onartzeko epea luzatzen dute, eta gomendatutako diziplina bat da ;laginak berrikusteko 48 orduko araua, indarra galtzen ez dela ziurtatzeko.

4. Solaseko ekoizpena - 30 eta 45 egun

Benetan zer gertatzen den leiho horren barruan, soldatutako hozkailu baterako: mozketa oskola, aparra eta forroa; isolatutako horma laminatua; maiztasun handiko gorputza, oinarria eta itxiera soldadura; arnesa, poltsikoak, sareak eta mozketak jostea; muntaia eta hardwarea; lerroko ikuskapena zehar; akabera eta paketatzea.

Azpimarratzekoa da programazioan: eraikuntza freskoago asko igarotzen dirabi ekoizpen-lerro ezberdin— maiztasun handiko soldadura-lerroa eta josteko linea. Sealock-en hauek solairu bereko gela bereizietan esertzen dira, eta jositako eraikuntza barneko gaitasun nagusia da, azpikontratatutako urratsa baino. Biak erabiltzen dituen eraikuntza bat barne-ibilbide apur bat luzeagoa da soldatutako edo jositako produktu bat baino, eta hori da konplexutasunak ekoizpen-leihoan eragiten duen arrazoi bat. Sekuentzia osoa dagoNola fabrikatzen diren motxilak freskoagoak.

5. Ikuskapena

Erreserbatu % 80 inguru amaitzean, berriro lantzeko denbora izan dadin. Hozkailu batean, eman denbora ura probatzeko zehazki, eta gogoratu saldoaren ordainketa normalean gainditutako ikuskapen bati lotuta dagoela. IkusiSoft Cooler Kalitatearen Ikuskapena Bidalketa Aurretik.

6. Salgaiak eta sakeak

Eszena-erosleek gehienetan guztiz baztertzen dute. Ozeano-garraioak gehi helmugako baimenak asteak gehitzen ditu, eta inoren kontroletik kanpoko etenetara jasaten da: ;portuko pilaketak, ibilbideen etenek, aduana edo gertaera geopolitikoek leiho hauek gehiago luzatu ditzakete; beraz, ezinbestekoa da entrega-zuzena. Azken bideratze-baldintzek eskala erakusten dute: fabrikatzaile batek Itxaropen Onaren Lurmuturrean zehar desbideratzen ari diren garraiolariek 10 eta 14 eguneko atzerapen automatikoa sortzen dute Europarako bidalketetarako. Hozkailuak ere handiak dira eta bolumenaren arabera kargatzen dira, eta horrek denbora baino gehiago kostatzen du; ikusiHandizkako Cooler Motxila Fabrikatzailea: Bulk Prezioak eta FOB Baldintzak.

Atzerapenaren ohiko arrazoiak

Kausa Eragin tipikoa Prebentzioa
Pack teknologiko osatugabea Hasi baino 14 egun baino gehiago gehitu dira Zehaztu materialak, neurriak, perdoiak, itxiera eta betetzea aurretik
Kolore pertsonalizatua / material pertsonalizatua 30 egun baino gehiago; ~Lehen ordenako atzerapen arriskuaren erdia hemen dago Erabili stock koloreak lehen eskaera baterako, edo hasi berehala laborategiko jauziak
Erosleen iritzia motela Laginketa txanda guztiak luzatzen ditu Erabakitzaile bakarra; 48 orduko erantzun araua
Prozesu erdiko diseinu-aldaketak Egunak eta asteak; tindatutako ehuna baliogabetu dezake Blokeatu diseinua eta materialaren oinarria hasieran; aldaketak elementu berri gisa tratatzea
Trim edo hardware falta Linearen karga erabat blokeatzen du Eska ezazu mozketak goiz; berretsi sarrerako datak lerroa kargatu aurretik
Jai nazionalak Asteak - Udaberriko Jaialdia aste askotako etenaldia da Agindua moteltzearen aurretik; ikusi Txinako gida
Huts egin zuen ikuskapena / birlanketa Egunak eta asteak Akatsen definizio argiak eta urre-lagina adostutako aurreprodukzioa
Salgaiak eta aduanak Asteak, aldakorra Buffer bat eraiki; ez planifikatu gutxieneko garraioa

Horietako bik azpimarratzea merezi dute. Prozesu erdiko aldaketak garestiak dira denboran eta dirua ere: ;koloreak berriro okertzea, panelak berriro ehuntzea edo ehuna tindatu ondoren birdiseinuak egunak edo asteak gehitzen ditu — blokeatu gako diseinu-elementuak eta ehunaren oinarriak goiz, eta aldaketa handiak elementu-kode berri gisa tratatu beren epe-itxaropenekin. Eta jaiegunak ez dira oin-ohar bat: ;produkzio-herrialdeetako jaiegun nazionalak eskaera aurreratua edo buffer denbora gehigarria behar dute. Poltsa freskoagoetarako, hauen eskaera-leihoa Udaberriko Jaialdiaren aldian kokatzen da, hau lehen mailako plangintza-murriztapena da - ikusiSoft Cooler fabrikatzailea Txinan: OEM gida osoa.

Nola benetan konprimitu denbora-lerroa

Funtzionatzen duten palankak, gutxi gorabehera, eraginkortasunaren hurrenkeran:

  1. Aukeratu stock materialak eta stock koloreak.Honek atzerapen-iturri handiena kentzen du lehen ordena batean: ez da laborategiko murgiltze-ziklorik, ez tindagai askorik itxaron.
  2. Bidali zehaztapen osoa.Produkziorako prest dagoen laburpen batek 14 eguneko aurkikuntza-begizta 1-3 eguneko aurrekontu bihurtzen du.
  3. Errepikatzeko programetarako oinarrizko materialak aurrez onartzea.Aholku estandarra honakoa da: oinarrizko ehunak aldez aurretik onartzea laborategiko jauziak errepikatzeko: onartutako material baten bigarren eskaera lehena baino materialki azkarragoa da.
  4. Bateratu iritzia eta erabaki azkar.Erabaki-hartzaile bat, erantzun bateratu bat, inflexio-konpromiso finko bat. ;Laginaren iterazioak finkatzea zehaztapen argi eta osoak emanez dokumentatutako palanka bat da.
  5. Hasi lehendik dagoen plataforma batetik.Marka- eta zehaztapen-aldaketak egiaztatutako eraikuntza-ereduen ingeniaritza eta soldadura-tresnen garapena saltatzeko.
  6. Eska ezazu denboralditik kanpo.Fabrika kargatzea benetako muga bat da; ordena bera leiho lasaiago batean ordutegiak lehenago.
  7. Aire salgaiak, larrialdi gisa soilik.Koadro zintzoa: aireko merkantzien garraioak bi edo lau aste atzera ditzake amaieran, baina itsasoaren kostua hainbat aldiz baino gehiagotan, beraz, larrialdi palanka gisa funtzionatzen du plan gisa baino.
Konprimitu ezin dena.Soldaketak, hormak laminatzeak eta ontzeak behar duten denbora hartzen dute; presaka egiteak ikuskapenean huts egiten duten akatsak sortzen ditu eta aurreztu baino denbora gehiago kostatzen da. Uraren probak iraupena behar du isurketa motela agertzeko. Ozeano-garraioa geografiaren arabera finkatzen da. Materialak, koloreen onespena eta fabrikako kargak eztabaidatu gabe edozein epe adosten duen hornitzailea ez da planifikatzen, eta baikortasunean adostutako egutegia da galdutako denboraldi baterako bide ohikoena.


Atzerako plangintza: egutegi landua

Lan ezazu apalategiko datatik, ez erosketa-eskaeratik. Kenketa, ordena honetan:

Atzera egin ezazu apaleko datatik Baimendu
Biltegiaren harrera, QC eta zerrenda Egunak aste bat
Barnealdeko bidalketa portutik Egunak
Aduanako garbiketa Egunak, aldakorra
Ozeanoko garraioa Asteak, ibilbidearen araberakoak — gehitu buffer
Bidalketa aurreko ikuskapena eta edozein birlanketa Astebete arte
Graneleko ekoizpena 30-45 egun
Sarrerako materiala (berun-elementurik luzeena) Egunak eta asteak; 30+ neurrira tindatzen bada
Laginketa eta onarpen txandak 7-15 egun gehi berrikuspenak
Zehaztapena eta aurrekontua 1-3 egun osoa bada
Oporretako buffer Asteak ordutegiak Udaberriko Jaia gainditzen badu

Udako barruti freskoagoetarako aritmetika honek udazkenean edo neguaren hasieran jartzen du konpromiso data. Udaberrian hasiko den marka batek denboraldia galdu du dagoeneko, eta hozkailuak sasoiko dira, beraz, berandu iristen diren ondasunek urtebete itxaroten dute hilabete bat baino. Ondorio komertzialak estalita daudeNola hasi zure motxila freskoaren marka.

Ez ahaztu berrantolaketa.Lehen exekuzioa agortzen bada, ordezkapenak 30-45 egun berdinak hartzen ditu gehi salgaiak; beraz, denboraldi erdiko agortzeak esan nahi du denboraldiaren ondoren birsortzea iristen dela, berrantolaketa jatorrizko ordutegian aurreikusi ez bada behintzat. Erabaki berrantolatzeko abiarazte-puntua lehen bidalketa lurreratu baino lehen.


Sealock Lead Times

Aipamena Azkar zehaztapen oso batean
Laginketa 7-15 egun; luzeagoa lurretik garatzeko ereduak eta soldadura-tresnak diseinatu diren bitartean
Ekoizpena 30-45 egun laginaren eta gordailua berresteko
Baldintzak MOQ 300 pcs diseinu bakoitzeko; FOB Guangdong
Gaitasuna Etxeko maiztasun handiko soldadura-lerroak eta josteko lerroak — gela bereiziak, solairu berean; eraikuntza askok biak erabiltzen dituzte
Kalitatea IQC / IPQC / OQC, AQL laginketa, urre-laginaren seinaleztapena, uretan murgiltzeko loteen proba osoa; SGS edo QIMA ongi etorria
Jatorria Txina edo Vietnam zehaztapen berean
Ziurtagiriak ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Lehen egutegia laburtzen duten plataformak - lehendik dauden eraikuntza soldatuak stock koloretan, beraz, ez dago eredurik garatzen eta ez da tindagai askorik:

Irudia Eredua Zergatik laburtzen du ordutegia Esteka
28L airtight-zipper insulated backpack cooler SL-I274 28 litroko kremailera hermetikoko motxila hozkailua (SL-I274) 48 orduko eraikuntza zigilatu frogatua, lau kolore Ikusi
Insulated soft cooler backpack with molded lid SL-E050B Motxila fresko isolatua, estalki moldatua (SL-E050B) Dagoeneko garatuta dauden bi tamaina: gama zabaltzea tresna berririk gabe Ikusi
Roll-top leakproof soft cooler SL-I288 Roll-Top Leakproof Soft Cooler (SL-I288) Dauden kolore beltza/grisa; koloratzaile pertsonalizaturik gabe bereizgarria Ikusi
Insulated leakproof cooler backpack SL-I075A Isolatutako Leakproof Cooler Motxila (SL-I075A) Balio plataforma hiru stock koloretan Ikusi

FAQ: Soft Cooler Lead Times

G: Zenbat denbora behar du hozkailu bigunen ekoizpenak?

E: ontziratu gabeko ekoizpena laginaren eta gordailua berresteko 30-45 egun igaro ohi da, laginak 7-15 egun lehenago. Baina eskaera-biltegira arte luzeagoa da: gehitu zehaztapenak eta aurrekontuak, sarrerako materiala, laginen berrikuspenak, ikuskapena, ozeano-garraioa eta aduana-garbiketa. Onarpenetik bizpahiru hilabeteko plangintza-zifra errealista da.

G: Nondik datoz benetan atzerapenak?

A: Gehienbat ekoizpena hasi baino lehen. Materialen erabilgarritasuna eta onarpenak ohiko lepoa dira, eta ehunen atzerapenak dira berreskuratzen zailena, beheranzko ezer ezin baita hasi ebakitzeko mahaian material gabe - fabrikatzaile batek lehen mailako atzerapenen % 45-55 ehunen hornikuntzari eta tindaketari egozten dio. Koloreen onarpena beranduagoko fase guztietan jauzi egiten da.

G: Zenbat gehitzen du kolore pertsonalizatu batek?

A: 30 egun edo gehiago izango dira, pertsonalizatutako tindaketak bere laborategiko murgiltze-onarpen-zikloa eta tindaketa-luze-epea ekartzen dituelako. Denboraren presiopean lehen eskaera egiteko, stock kolorea aukeratzea da ordutegia babesteko modurik eraginkorrena.

G: Bizkortu al dezaket ekoizpena berandu banaiz?

A: Mugen barruan bakarrik. Aire salgaiak bizpahiru aste berreskura ditzake amaieran itsasoaren kostua hainbat aldiz, eta horrek larrialdi palanka bihurtzen du plan bat baino. Soldaketak, hormak laminatzeak eta uraren probak behar duten denbora behar dute, eta presaka egiteak akatsak sortzen ditu ikuskapenean huts egiten dutenak eta aurrezten dutena baino denbora gehiago kostatzen dutenak. Babestu data materialak eta onarpenak goiz blokeatuz, ez produkzioa geroago konprimituz.

G: Zenbateraino eskatu behar dut udako barruti bat?

E: Apalategiko datatik atzera egin biltegian jasotzeko, barruko bidalketa, aduana, ozeano-garraioa, ikuskapena, 30-45 eguneko ekoizpena, materiala sarrera, laginketa eta onarpenen bidez; ondoren, gehitu oporretako buffer bat ordutegiak Udaberriko Jaialdia gainditzen badu. Konpromisoa udazkenean edo neguaren hasieran jartzen duten udako gama fresko gehienetarako.

G: Zerk eragiten du diferentzia handiena nire denboran?

A: Zehaztapen osoa eta stock kolorea. Ekoizpenerako prest dagoen laburpen batek bi asteko aurkikuntza-begizta bat edo hiru eguneko aurrekontua bihurtzen du, eta stock-kolore batek tindagai-lotea bide kritikotik kentzen du. Horren ondoren: laginketa garaian feedback azkarra eta finkatua, eta eredu berri bat garatu beharrean dagoen plataforma batetik abiatu.

Ordutegi bat planifikatzen?Sealock-ek (YiFuLong Outdoor Gear Co., Ltd.) Txinan eta Vietnamen soldatu eta jositako hozkailu bigunak fabrikatzen ditu, 7-15 eguneko laginketa eta 30-45 eguneko ekoizpena aipatuz. Bidali zure apaleko data eta taldeak egutegia atzerantz landuko du zurekin, eta esan argi eta garbi ez datorrela egokitzen.

Posta elektronikoa:info@sealock.com.hk |  Telefonoa: +86-13632981825  | Arakatu soft cooler sorta

Hemen aipatzen diren erreferentziak eta atzerapen-estatistikek jendaurrean eskuragarri dauden arropak eta produktu bigunak fabrikatzeko iturriak islatzen dituzte 2026aren erdialdetik aurrera eta fabrika, produktu, material eta denboraldiaren arabera aldatzen dira. Salgaien ordutegiak, bereziki, bideratze-baldintzekin aldatzen dira. Berretsi uneko epeak eta gaitasuna zure hornitzailearekin abiarazteko data bat konprometitu aurretik.
